每体:诺坎普翻新预计2028年9月完全竣工,施工过程中有很多改进

来源:每日体育报 发布时间:2026-09-19 08:44:25

24直播网9月19日讯 据西班牙媒体《每日体育报》报道,诺坎普改造工程预计2028年9月完成,改造后的球场形态与最初计划存在诸多差异。

诺坎普球场的落成时间与原计划不同。预计2028-2029赛季初完全竣工的Spotify诺坎普球场,将与当初开工时设想的并不完全一样——施工途中巴萨既遇到未预料的问题,也借改造之机引入新的工程,大幅增加了工程量。

无论如何,尽管姗姗来迟,前景如今已清晰许多。预计球场将于2028年9月前后达到最终形态,拥有10.5万个座位、所有设施投入运营,正好赶上2028-2029赛季开幕。这还是一个格外重要的日期,欧足联已指定该球场为2029年欧冠决赛举办地,在此之前须完成一项规模较起点已大幅变化的工程。

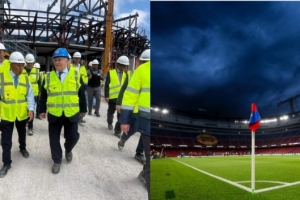

本周六,巴萨会员代表大会将就3亿欧元的追加融资进行表决,用于完成球场建设。俱乐部解释,这笔款项主要因为施工期间出现的问题,以及项目新增的调整。这类改造面临难以预料的变量,诺坎普也不例外。地缘政治环境、专业劳动力难寻、监管变化,都迫使部分项目被重新审视,推高了成本。其中包括新的无障碍规范和西甲视听规程的更新,后者对电视平台提出新要求。此外负责供应约三分之一结构钢材的西班牙企业进入债权人程序,对如此规模的工程是重大挫折。

不过也并非全是波折。施工期间巴萨还决定引入改动,使最终球场比最初设想更现代、更盈利、更实用,最重要的变化之一涉及VIP区域,这是新诺坎普的重要收入来源之一,同时改善了通往主席台的通道。侧翼区新增停车场,博物馆面积扩大,特许经营商业计划也被重新审视。球场外围还将有更多商铺,分布在四栋建筑中。

技术方面也迫使项目费用远超原案,球场将采用5G连接,而最初说的是4G——原本的计划令人难以理解,因为5G技术已推行多年。此外还有屏幕新导视,以及空调设备隔音方面的改进,技术区域还将安装新的二氧化碳灭火系统。

观众最能直接感受到的变化之一在看台本身,项目包括修改北看台第一层的倾斜角度以改善视野。巴萨运营总监霍安·森特列斯当时曾说这原本就在计划内,但该区域的付费会员投诉颇多,看起来这是对已建部分进行的改造。

因此最终结果将是一座与开工时蓝图不同的诺坎普——更贵、完工更晚,但也包含俱乐部认为必要的工程,以便球场在未来数十年发挥全部潜力。而一个用红笔标出的日期已经确定——2029年欧冠决赛,它将在球场全面运营几个月后到来。
